রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রে পৌঁছেছে দ্বিতীয় ইউনিটের চতুর্থ চালানের ইউরেনিয়াম

অনলাইন ডেস্ক, ঢাকা টাইমস
  প্রকাশিত : ৩১ অক্টোবর ২০২৬, ১০:২৭
অ- অ+

পাবনার ঈশ্বরদীতে নির্মাণাধীন রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের দ্বিতীয় ইউনিটের জন্য পারমাণবিক জ্বালানি বা ইউরেনিয়ামের চতুর্থ চালান প্রকল্প এলাকায় পৌঁছেছে।

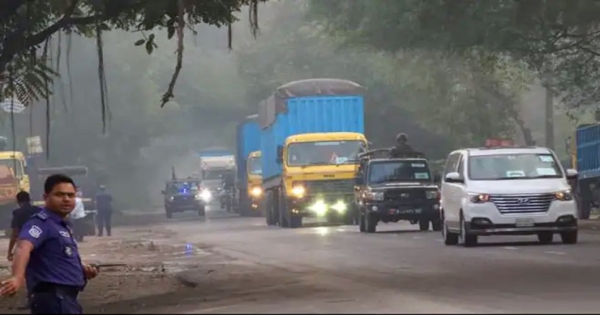

আজ শনিবার (৩১ অক্টোবর) সকাল ৭টা ১৭ মিনিটের দিকে সেনাবাহিনীর বিশেষ নিরাপত্তায় জ্বালানিবাহী গাড়িগুলো প্রকল্প এলাকায় প্রবেশ করে। এর আগে শুক্রবার (৩০ অক্টোবর) রাশিয়া থেকে বিশেষ ফ্লাইটে জ্বালানিবাহী বিমান ঢাকার হযরত শাহজালাল আন্তর্জাতিক বিমানবন্দরে পৌঁছায়।

শনিবার রাত ৩টার দিকে তিনটি লরিতে করে জ্বালানি বিমানবন্দর থেকে রূপপুরের উদ্দেশে নেওয়া হয়। সেনাবাহিনীর নিরাপত্তায় সড়কপথে লরিগুলো প্রকল্প এলাকায় পৌঁছায়। এ সময় মহাসড়কের বিভিন্ন মোড়ে পুলিশ সদস্যদের উপস্থিতি ছিল। সেনাবাহিনীর পাশাপাশি এসআরবি ও গোয়েন্দা সংস্থার সদস্যরাও নিরাপত্তার দায়িত্ব পালন করেন।

পুলিশ ও প্রকল্প সংশ্লিষ্টরা জানান, বিশেষ নিরাপত্তাব্যবস্থার মধ্য দিয়ে ঢাকা থেকে জ্বালানি বহনকারী গাড়িগুলো রূপপুরে নেওয়া হয়। এ সময় মহাসড়কে যানজট এড়াতে সাময়িকভাবে ভারী যানবাহন চলাচল বন্ধ রাখা হয়।

সংশ্লিষ্ট সূত্র জানায়, রূপপুরের দ্বিতীয় ইউনিটের জন্য সাতটি কার্গোতে ১৬৩টি ইউরেনিয়াম অ্যাসেম্বলি এবং প্রথম ইউনিটে জ্বালানি পুনঃস্থাপনের জন্য দুটি কার্গোতে অতিরিক্ত ৪৮টি ইউরেনিয়াম অ্যাসেম্বলি দেশে আনার কথা রয়েছে। এর অংশ হিসেবে দ্বিতীয় ইউনিটের চতুর্থ চালানটি আনা হলো।

আগামী নভেম্বর ও ডিসেম্বরের মধ্যে রাশিয়া থেকে আরও সাতটি ফ্লাইটে ইউরেনিয়ামের চালান দেশে আসার কথা রয়েছে।

এর আগে ২০২৩ সালের ২৯ সেপ্টেম্বর রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের প্রথম ইউনিটের জ্বালানি দেশে পৌঁছায়। ওই বছরের অক্টোবর ও নভেম্বর মাসে আরও চারটি চালানে জ্বালানি রূপপুরে নেওয়া হয়। চলতি বছরের মে মাসে প্রথম ইউনিটের পারমাণবিক চুল্লিতে জ্বালানি স্থাপন করা হয়।

প্রায় দেড় বছর পর প্রথম ইউনিটের ব্যবহৃত জ্বালানির এক-চতুর্থাংশ পরিবর্তন করতে হবে। এ জন্য চলতি মাসের ৩ অক্টোবর প্রথম ইউনিটের অতিরিক্ত জ্বালানির একটি চালান রূপপুরে আনা হয়। এ ছাড়া ২১ অক্টোবর দ্বিতীয় ইউনিটের দ্বিতীয় এবং ২৭ অক্টোবর তৃতীয় চালান প্রকল্প এলাকায় পৌঁছায়।

চুক্তি অনুযায়ী, প্রথম তিন বছর রাশিয়া জ্বালানি সরবরাহ করবে। এরপর নির্ধারিত সময় পরপর জ্বালানি পরিবর্তনের জন্য বাংলাদেশকে তা আমদানি করতে হবে। রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের দুটি ইউনিটের মোট উৎপাদনক্ষমতা ২ হাজার ৪০০ মেগাওয়াট।

এদিকে, শুক্রবার (৩০ অক্টোবর) রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের প্রথম ইউনিটে পরীক্ষামূলক বিদ্যুৎ উৎপাদন শুরু হয়েছে। আগামী ডিসেম্বরের মধ্যে জাতীয় গ্রিডে রূপপুরের বিদ্যুৎ যুক্ত হওয়ার আশা করছেন সংশ্লিষ্টরা।

(ঢাকাটাইমস/৩১ অক্টোবর/আরজেড)

google news ঢাকা টাইমস অনলাইন এর সর্বশেষ খবর পেতে Google News ফিডটি ফলো করুন
শীর্ষ খবর সর্বশেষ জনপ্রিয়
সব খবর
মানবিক ও সমাজকল্যাণে অবদানের স্বীকৃতিস্বরূপ সম্মাননা পেল স্বপ্ন নিয়ে ফাউন্ডেশন
এইচএসসি ও সমমানের ফল প্রকাশ, পাসের হার ৫২.১২ শতাংশ
দেশের বাজারে স্বর্ণের দামে আবারও পতন
আস্থার রাজনীতি ও তৃণমূলের মূল্যায়ন: বিএনপির জন্য আত্মসমীক্ষার মাহেন্দ্রক্ষণ
