মহাসড়কে বিদ্যুতের খুঁটি রেখেই চলছে উন্নয়ন কাজ!

আমিনুল হক সাদী, কিশোরগঞ্জ
 | প্রকাশিত : ০৫ মার্চ ২০২৩, ১৪:১৫

কিশোরগঞ্জ-করিমগঞ্জ আঞ্চলিক মহাসড়কে বিদ্যুতের খুঁটি রেখেই রাস্তা প্রশস্ত করার কাজ শুরু হয়েছে। সড়ক ও বিদ্যুৎ বিভাগের মধ্যে এ নিয়ে চলছে বাগবিতণ্ড। সড়ক ও জনপথ (সওজ) বলছে, বিদ্যুৎ বিভাগ খুঁটি সরানোর কোনো উদ্যোগ নিচ্ছে না। আর বিদ্যুৎ বিভাগ বলছে, অর্থ বরাদ্দ না থাকায় কিছু করতে পারছে না।

জানা যায়, সওজ চিঠি দেওয়া হলেও বিদ্যুৎ বিভাগ খুঁটি সরিয়ে নিচ্ছে না। খুঁটি সরানোর জন্য পিডিবি ৪০-৪২ লাখ টাকা খরচ চাচ্ছে। খুঁটি না সরানোয় কাজের গতি কমে যাচ্ছে।

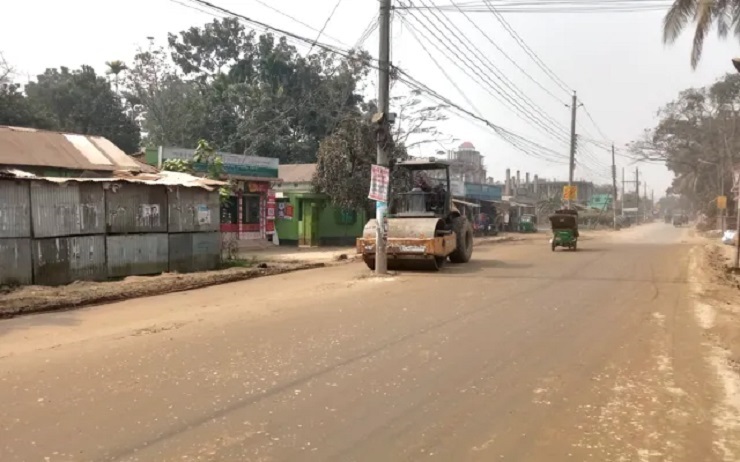

জেলা শহরের একরামপুর থেকে সতাল জেলা পরিষদ পর্যন্ত সড়কের মাঝখানে রয়েছে প্রায় ২৮টি বৈদ্যুতিক খুঁটি। সড়ক ও জনপথ (সওজ) বলছে, বিদ্যুৎ বিভাগ খুঁটি সরানোর কোনো উদ্যোগ নিচ্ছে না। আর বিদ্যুৎ বিভাগ বলছে, অর্থ বরাদ্দ না থাকায় কিছু করতে পারছে না।

২০২০ সালের সেপ্টেম্বর -অক্টোবরে শুরু হওয়া এই আঞ্চলিক মহাসড়কের নির্মাণকাজ ২০২২ এ শেষ হওয়ার কথা থাকলেও ভূমি অধিগ্রহণ জটিলতার কারনে ২০২৩ সালের জুনে কাজ শেষ হবে বলে জানায় সওজ।কাজ শেষ হলে যানবাহনের জ্বালানি খরচ সাশ্রয়র পাশাপাশি যাতায়াতকারীদের সময় বাঁচবে।

স্থানীয়দের একজন আবু নাসির বাইতুল বলেন, ‘প্রতিনিয়ত আমরা শহর হয়ে এই সড়কটি ব্যবহার করে থাকি। কিন্তু সড়কে যদি খুঁটি রেখে কাজ করে তাহলে এ সড়ক দিয়ে যানচলাচল করবে কীভাবে? খুঁটি অপসারণ না করে সড়ক বড় করলেও প্রতিনিয়ত দুর্ঘটনার আশঙ্কা থেকে যাবে।’ দ্রুত খুঁটি অপসারণ করার দাবি জানান তিনি।

এ সড়কে প্রতিদিন যাতায়াতকারী ইনসান বলেন, দুর্ভোগ কমাতে কিশোরগঞ্জ-করিমগঞ্জ আঞ্চলিক মহাসড়ক প্রশস্তকরণের কাজ চলছে। কিন্তু বিদ্যুতের খুঁটি রেখেই সডড়কের কাজ করা হচ্ছে। সড়কের মাঝে যদি খুঁটি থাকে তাহলে চলাচল করতে চরম ভোগান্তিতে পড়তে হবে।

তিনি আরো বলেন, ‘খুঁটি রেখে সড়কের কাজ করা হচ্ছে এটা একটা হাস্যকর ব্যাপার। খুঁটি রেখে কীভাবে সড়কের কাজ করা হয় তা আমার বুঝে আসে না। আসলে কি সড়কের উন্নয়ন হচ্ছে নাকি সাধারণ মানুষের সঙ্গে মশকরা করা হচ্ছে বুঝে উঠতে পারছি না। ২৭ কিলোমিটারের এই সড়ক ১৮ ফুট থেকে ৩২ ফুট প্রশস্ত করার কাজ চলছে। ইতোমধ্যে নির্মাণকাজের দুই বছর পেরিয়েছে।

এ বিষয়ে যোগাযোগ করা হলে কিশোরগঞ্জ সওজের সহকারী প্রকৌশলী মো. রাকিবুল হাসান বলেন, চিঠি দেওয়া হলেও বিদ্যুৎ বিভাগ খুঁটি সরিয়ে নিচ্ছে না। খুঁটি সরানোর জন্য পিডিবি ৪০-৪২ লাখ টাকা খরচ চাচ্ছে। খুঁটি না সরানোয় কাজের গতি কমে যাচ্ছে।

কিশোরগঞ্জ বিদ্যুৎ বিভাগের নির্বাহী প্রকৌশলী মো. সালাহ উদ্দিন গণমাধ্যমকে এ বিষয়ে বলেন, খুঁটি সারানোর জন্য বরাদ্দ পাওয়া যায়নি। সড়ক বিভাগ আমাদের টাকা দিচ্ছে না। তাই আমরা কোনো কাজ করতে পারছি না। টাকা পেলেই কাজ করে দিতে পারবো। একরামপুর থেকে ২৮টি খুঁটি রয়েছে রাস্তার মধ্যে। এ খুঁটিগুলো সরাতে প্রায় ৫০ লাখ টাকার বিল চাওয়া হয়েছে বলেও জানান তিনি।

(ঢাকাটাইমস/৫মার্চ/এআর)
